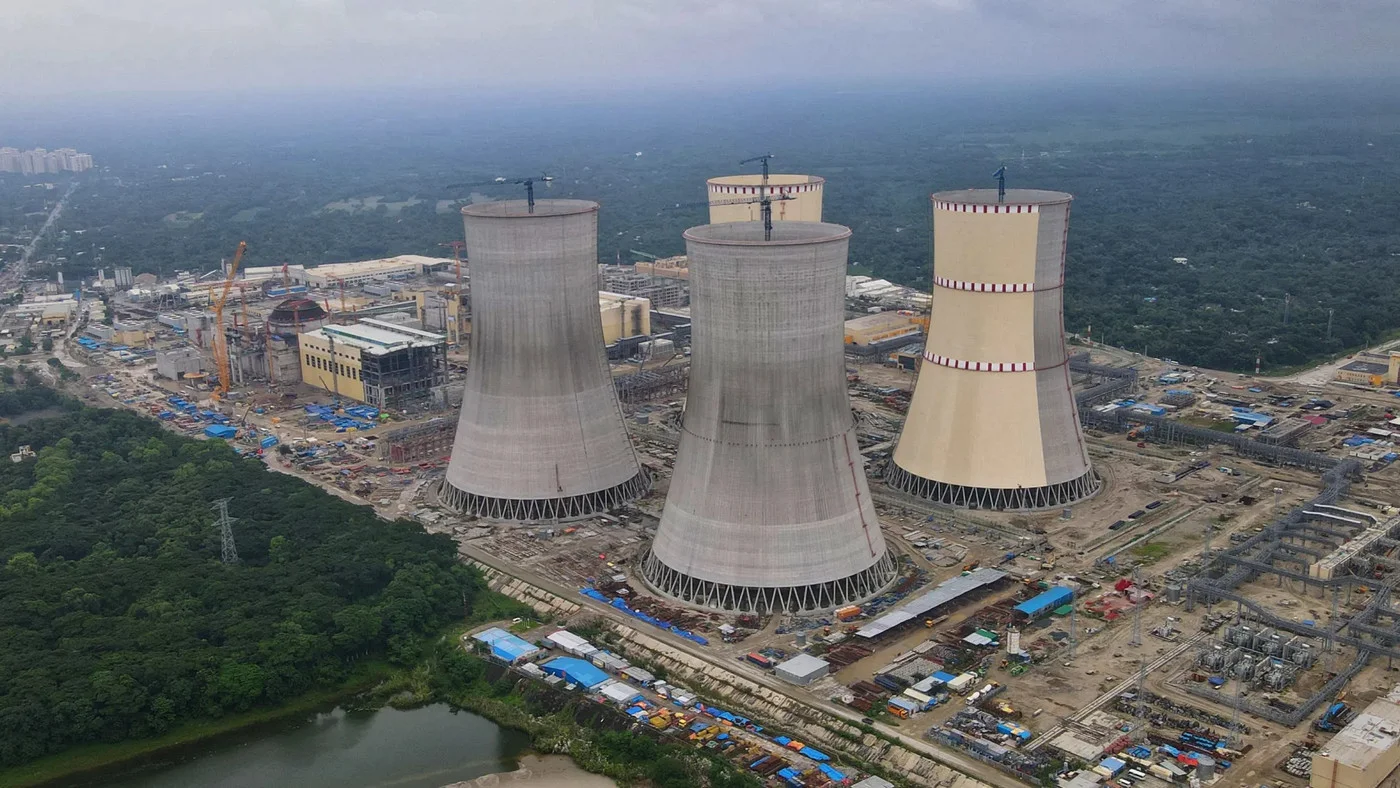

রূপপুরের ইউরেনিয়াম কেন আটকাল? নতুন সূচি জানাল রাশিয়া

জাতীয় ডেস্ক . ২৪আপডেটনিউজ
২০২৬ সেপ্টেম্বর ২৮ ২১:২৭:১৭
রূপপুরের ইউরেনিয়াম কেন আটকাল? নতুন সূচি জানাল রাশিয়া

রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের জ্বালানি সরবরাহের নির্ধারিত সূচিতে এক সপ্তাহের পরিবর্তন এসেছে। ২৪ সেপ্টেম্বর রাশিয়া থেকে ইউরেনিয়াম বহনকারী যে কার্গো বিমানের বাংলাদেশে পৌঁছানোর কথা ছিল, সেটি শেষ পর্যন্ত আসেনি। কারণ, নির্ধারিত রুটের অন্যতম দেশ পাকিস্তান থেকে আকাশসীমা ব্যবহারের অনুমোদন পাওয়া যায়নি। নতুন পরিকল্পনা অনুযায়ী, ১ অক্টোবর থেকে আবার ফ্লাইট শুরু হওয়ার কথা রয়েছে।

রূপপুর প্রকল্পের প্রথম ইউনিটের এক বছর পরের রিফুয়েলিংয়ের জন্যই এই চালান আসার কথা ছিল। বিষয়টি নিয়ে বিজ্ঞান ও প্রযুক্তিমন্ত্রী ফকির মাহবুব আনাম জানিয়েছেন, পাকিস্তানের ক্লিয়ারেন্স পাওয়া নিয়ে তিনি আশাবাদী। তার ধারণা, অনুমোদনের ক্ষেত্রে কোনো একটি ঘাটতির কারণেই এবার বিলম্ব হয়েছে এবং সেটি পরে ঠিক হয়ে যাবে।

শেষ মুহূর্তে থেমে যায় নির্ধারিত ফ্লাইট

ইউরেনিয়াম গ্রহণের জন্য রূপপুর প্রকল্প কর্তৃপক্ষ আগে থেকেই প্রস্তুতি নিয়ে রেখেছিল। কিন্তু ফ্লাইটের একদিন আগে, ২৩ সেপ্টেম্বর রাত ৯টার দিকে রসাটম থেকে তাদের জানানো হয় যে বিমানটি নির্ধারিত সময়ে উড়ছে না।

প্রকল্প পরিচালক কবির হোসেনের বর্ণনা অনুযায়ী, সংশ্লিষ্ট দেশগুলোর সব আকাশসীমার অনুমতি তখনও পাওয়া যায়নি। রসাটম কূটনৈতিক যোগাযোগের মাধ্যমে প্রয়োজনীয় অনুমোদন পাওয়ার চেষ্টা করছিল।

পরদিন ২৪ সেপ্টেম্বর সকালেও প্রকল্প কর্তৃপক্ষ বিষয়টি নিয়ে রসাটমের সঙ্গে যোগাযোগ করে। কারণ, চালান গ্রহণের জন্য তাদের প্রস্তুতি সম্পন্ন করতে হচ্ছিল। তখনও অনুমোদনের চেষ্টা চলছে বলে জানানো হয়।

তবে ওই দিন রাতেই চূড়ান্তভাবে জানানো হয়, নির্ধারিত রুটের অনুমোদন পাওয়া যায়নি। ফলে ২৪ সেপ্টেম্বরের ফ্লাইটটি স্থগিত করা হয় এবং পরবর্তী সময়সূচি পরে জানানোর কথা বলা হয়।

অক্টোবরের প্রথম সপ্তাহে শুরু হতে পারে নতুন যাত্রা

সোমবার সাংবাদিকদের সঙ্গে আলাপকালে বিজ্ঞান ও প্রযুক্তিমন্ত্রী ফকির মাহবুব আনাম বলেন, ইউরেনিয়াম আনার পথে আজারবাইজান, কাজাখস্তান, পাকিস্তান ও ভারত রয়েছে। এর মধ্যে পাকিস্তানের ক্লিয়ারেন্স না পাওয়ার বিষয়টিই এবার সামনে এসেছে।

মন্ত্রী জানান, আগে এই অনুমোদন পাওয়া হয়েছিল। তাই এবারও তা পাওয়া যাবে বলে তিনি আশা করছেন। তার মতে, হয়তো কোনো একটি ‘গ্যাপের’ কারণে অনুমোদনটি দেওয়া হয়নি।

রসাটম নতুন সময়সূচি দিয়েছে জানিয়ে তিনি বলেন, অক্টোবরের প্রথম সপ্তাহ থেকে আবার ইউরেনিয়াম নিয়ে আসার কার্যক্রম শুরু হবে। এর মধ্যে রাশিয়ার রাষ্ট্রীয় পারমাণবিক সংস্থাটি নিজেদের প্রয়োজনীয় কাজ সম্পন্ন করবে।

ইউরেনিয়াম বাংলাদেশে পৌঁছে দেওয়ার দায়িত্ব রাশিয়ান কোম্পানির উল্লেখ করে মন্ত্রী বলেন, সময়সূচিতে সামান্য এদিক-সেদিক হওয়া সম্ভব।

প্রথম ইউনিটের ৪৮ অ্যাসেম্বলড আসবে দুই ফ্লাইটে

রূপপুর প্রকল্পের প্রথম ইউনিটে বর্তমানে যে জ্বালানি লোড করা হয়েছে, সেটি এক বছর পর পরিবর্তন করার প্রয়োজন হবে। সেই সময়ের জন্য প্রয়োজনীয় নতুন জ্বালানিই এবার আনার পরিকল্পনা করা হয়েছিল।

প্রকল্প পরিচালক কবির হোসেন জানিয়েছেন, ইউনিট-১-এর এই রিলোডের জ্বালানি দুইটি ফ্লাইটে বাংলাদেশে আসার কথা। এর মধ্যে একটি ফ্লাইটের সময় নির্ধারিত ছিল ২৪ সেপ্টেম্বর এবং অন্যটি ১ অক্টোবর। দুই ফ্লাইট মিলিয়ে আসার কথা রয়েছে ৪৮টি অ্যাসেম্বলড।

ফ্লাইট স্থগিত হওয়ায় প্রথম চালানটি নির্ধারিত সময়ে আসেনি। নতুন সূচি অনুযায়ী, ১ অক্টোবর থেকে ফ্লাইট শুরু হবে বলে জানিয়েছেন প্রকল্প পরিচালক। অর্থাৎ আগের পরিকল্পনার তুলনায় কার্যক্রম এক সপ্তাহ পিছিয়েছে।

এরপরই ইউনিট-২-এর সাতটি ফ্লাইট

রূপপুরের দ্বিতীয় ইউনিটের জ্বালানি সরবরাহের ক্ষেত্রেও নির্দিষ্ট সময়সূচি রয়েছে। কবির হোসেন জানান, ৮ অক্টোবর থেকে প্রতি সপ্তাহে একটি করে মোট সাতটি ফ্লাইটে ইউনিট-২-এর ফার্স্ট লোড আনার কথা।

এখানে ফার্স্ট লোড বলতে দ্বিতীয় ইউনিটের পুরো ফুয়েল বোঝানো হয়েছে। প্রকল্প পরিচালকের তথ্য অনুযায়ী, ইউনিট-১-এর পুরো জ্বালানি ২০২৩ সালে যেভাবে সাতটি ফ্লাইটে আনা হয়েছিল, দ্বিতীয় ইউনিটের ক্ষেত্রেও একইভাবে সাতটি ফ্লাইটে পুরো ফুয়েল আনার পরিকল্পনা রয়েছে।

একাধিক দেশের আকাশপথের ওপর নির্ভর করতে হয়

রূপপুরের এই ইউরেনিয়াম সাধারণত কাজাখস্তান, তুর্কমেনিস্তান, আফগানিস্তান, পাকিস্তান ও ভারতের আকাশসীমা ব্যবহার করে বাংলাদেশে আসে।

ফলে একটি ফ্লাইট নির্ধারিত রুটে পরিচালনার আগে সংশ্লিষ্ট দেশগুলোর প্রয়োজনীয় অনুমোদন নিশ্চিত করার বিষয়টি গুরুত্বপূর্ণ। এবার সেই অনুমোদন প্রক্রিয়ার মধ্যেই জটিলতা তৈরি হওয়ায় ২৪ সেপ্টেম্বরের ফ্লাইটটি আটকে যায়।

এর আগে ভারতীয় সংবাদ সংস্থা এএনআইকে দেওয়া বক্তব্যে ফকির মাহবুব আনামও জানিয়েছিলেন, পাকিস্তানের আকাশসীমা ব্যবহারের অনুমতি না পাওয়ায় ২৪ সেপ্টেম্বরের কার্গো বিমানটি বাংলাদেশে পৌঁছাতে পারেনি। কেন পাকিস্তান সেই অনুমোদন দেয়নি, তার সঠিক কারণ তখনও জানা যায়নি বলে জানান তিনি।

একই বক্তব্যে মন্ত্রী জানিয়েছিলেন, রাশিয়া অক্টোবরের প্রথম সপ্তাহে জ্বালানি পৌঁছে দেওয়ার নতুন তারিখ প্রস্তাব করেছে।

একই দিনে পাকিস্তানি হাই কমিশনারের সঙ্গে সাক্ষাৎ

ইউরেনিয়ামবাহী ফ্লাইটের জটিলতার মধ্যেই সোমবার দুপুরে পররাষ্ট্র প্রতিমন্ত্রী হুমায়ুন কবিরের সঙ্গে সৌজন্য সাক্ষাৎ করেন ঢাকায় পাকিস্তানের হাই কমিশনার ইমরান হায়দার।

সাক্ষাৎকারের পর আকাশসীমা ব্যবহারের অনুমোদন না পাওয়ার বিষয়টি আলোচনায় উঠেছিল কি না, জানতে চাওয়া হলে হুমায়ুন কবির জানান, এ নিয়ে কোনো আলোচনা হয়নি। তিনি বলেন, হাই কমিশনারের সঙ্গে এটি ছিল তার প্রথম সৌজন্য সাক্ষাৎ।

পাকিস্তানের আকাশসীমা ব্যবহারের অনুমোদন নিয়ে ‘চিন্তিত না’ থাকার কথাও জানিয়েছেন পররাষ্ট্র প্রতিমন্ত্রী।

সবশেষে প্রকল্পের বর্তমান সূচি অনুযায়ী, ১ অক্টোবর থেকে প্রথম ইউনিটের রিলোডের জ্বালানি আনার ফ্লাইট শুরু হওয়ার কথা। এরপর ৮ অক্টোবর থেকে দ্বিতীয় ইউনিটের জন্য প্রতি সপ্তাহে একটি করে সাতটি ফ্লাইটে ইউরেনিয়াম আনার পরিকল্পনা রয়েছে। তবে পুরো কার্যক্রম নির্ধারিত রুটের দেশগুলোর প্রয়োজনীয় আকাশসীমা অনুমোদনের ওপর নির্ভর করছে।

FAQ

প্রশ্ন: রূপপুরের ইউরেনিয়াম ২৪ সেপ্টেম্বর বাংলাদেশে আসেনি কেন?

উত্তর: পাকিস্তানের আকাশসীমা ব্যবহারের প্রয়োজনীয় অনুমোদন না পাওয়ায় নির্ধারিত ফ্লাইটটি স্থগিত হয়।

প্রশ্ন: নতুন করে কবে ইউরেনিয়াম আনার কথা?

উত্তর: নতুন সূচি অনুযায়ী ১ অক্টোবর থেকে ফ্লাইট শুরু হওয়ার কথা।

প্রশ্ন: প্রথম ইউনিটের জন্য কতটি অ্যাসেম্বলড আসবে?

উত্তর: দুইটি ফ্লাইটে মোট ৪৮টি অ্যাসেম্বলড আসার কথা রয়েছে।

প্রশ্ন: দ্বিতীয় ইউনিটের ইউরেনিয়াম কতটি ফ্লাইটে আসবে?

উত্তর: ৮ অক্টোবর থেকে প্রতি সপ্তাহে একটি করে মোট সাতটি ফ্লাইটে ইউনিট-২-এর ফার্স্ট লোড আসার কথা।

প্রশ্ন: পাকিস্তানের আকাশসীমা নিয়ে মন্ত্রীর বক্তব্য কী?

উত্তর: বিজ্ঞান ও প্রযুক্তিমন্ত্রী ফকির মাহবুব আনাম আশা করছেন পাকিস্তানের ক্লিয়ারেন্স পাওয়া যাবে। পররাষ্ট্র প্রতিমন্ত্রী হুমায়ুন কবির জানিয়েছেন, এ বিষয়ে তিনি ‘চিন্তিত না’।
